Reprise en sous-œuvre par micropieux sur maison individuelle à Mons (Gard, 30)
Sinistre sécheresse
•
Mons – Gard (30)
•
Particulier – Sinistre assurance
•
Maison individuelle avec vide sanitaire
Données techniques
- Micropieux : 56 de type II, forage Ø 140 mm, tube 73 mm
- Profondeur moyenne : 9 ml par micropieu
- Injection coulis 1 200 kg/m³
- 56 massifs béton armé de liaison
- Terrassement vide sanitaire : 30 m
- Mise en station foreuse en mode satellite
- Mission géotechnique G3 + essai de traction
Fondations fragilisées sur une maison individuelle dans le Gard : diagnostic d’un sinistre structurel
À Mons, dans le Gard, cette maison individuelle présentait des désordres structurels affectant ses fondations. Le dossier, traité dans le cadre d’un sinistre assurantiel, a conduit RSTS à intervenir pour une reprise en sous-œuvre complète. Avant tout démarrage des travaux, une mission géotechnique G3 partielle a été réalisée, accompagnée d’un essai de traction sur site pour valider les hypothèses de calcul et dimensionner précisément les micropieux.


Pose de micropieux sur maison individuelle dans le Gard : 56 micropieux pour consolider les fondations

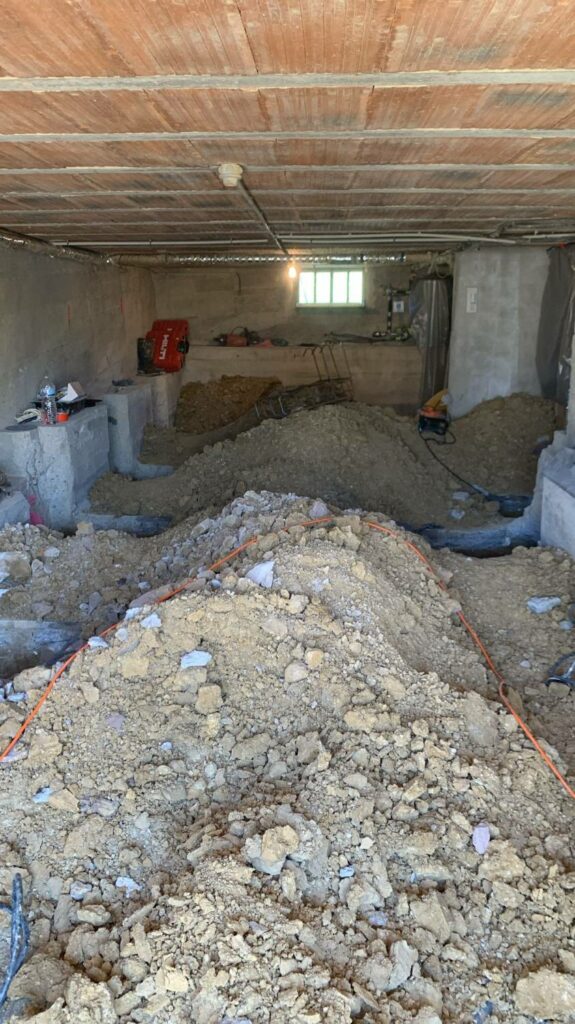

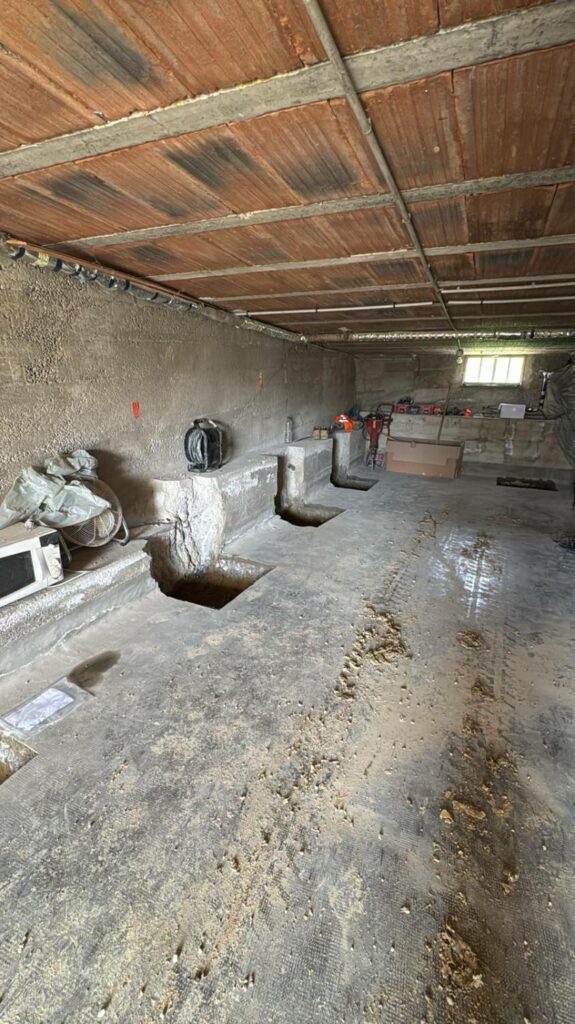

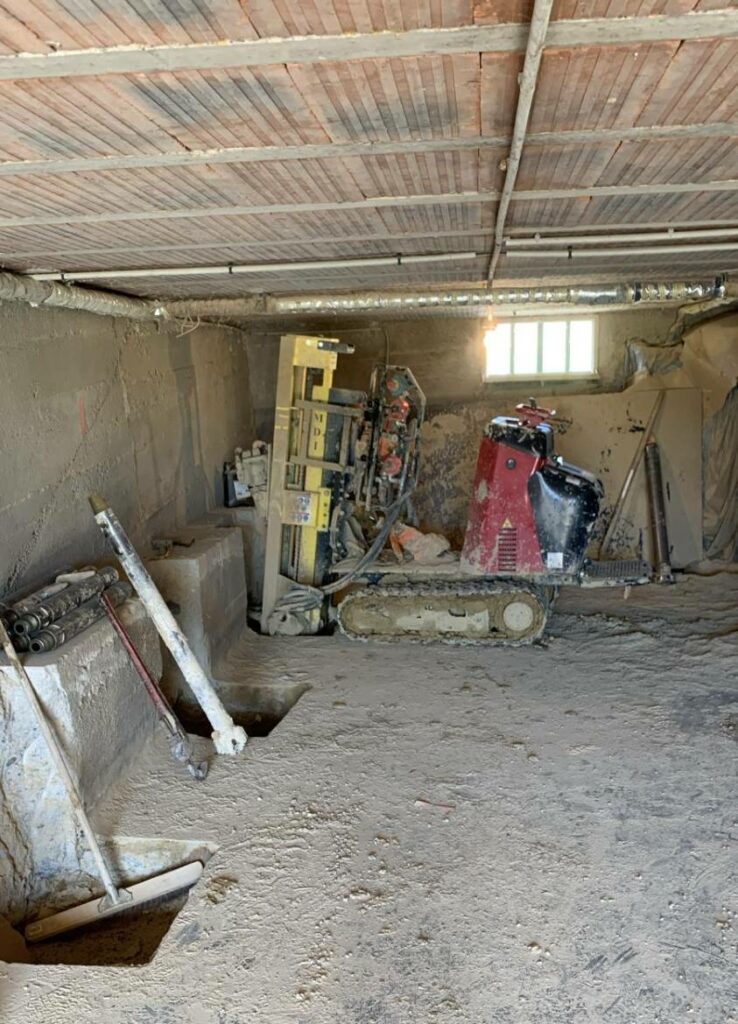

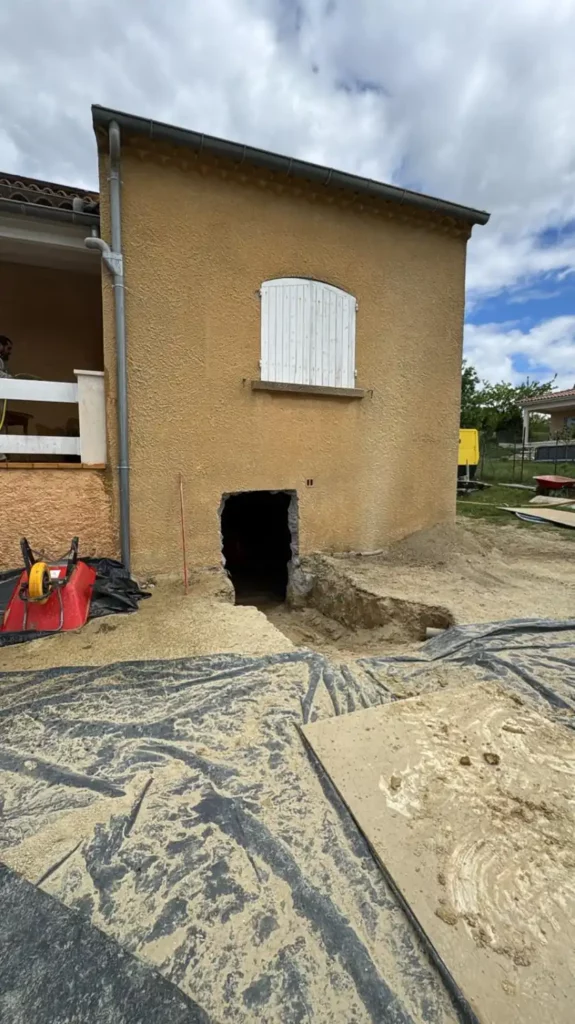

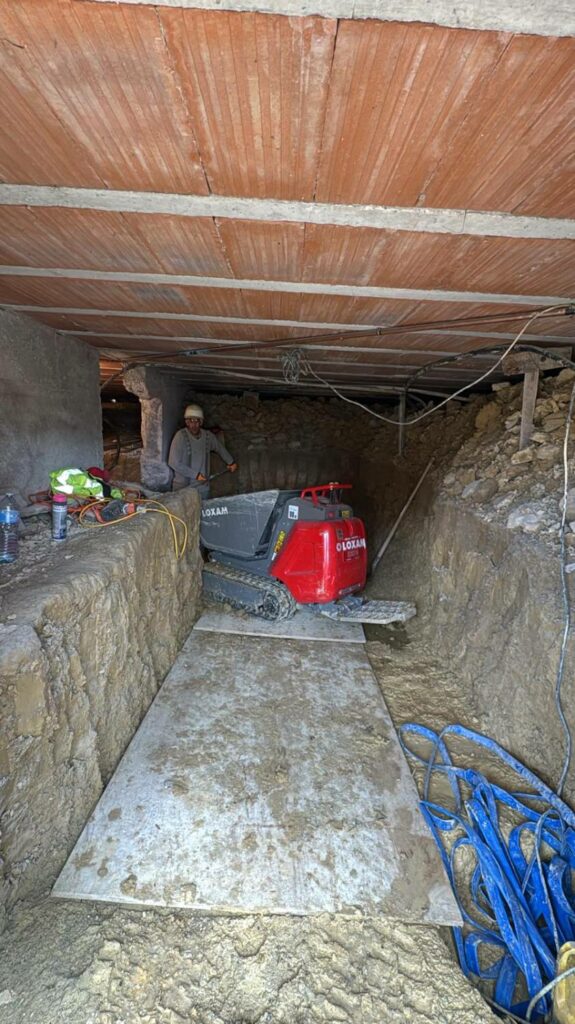

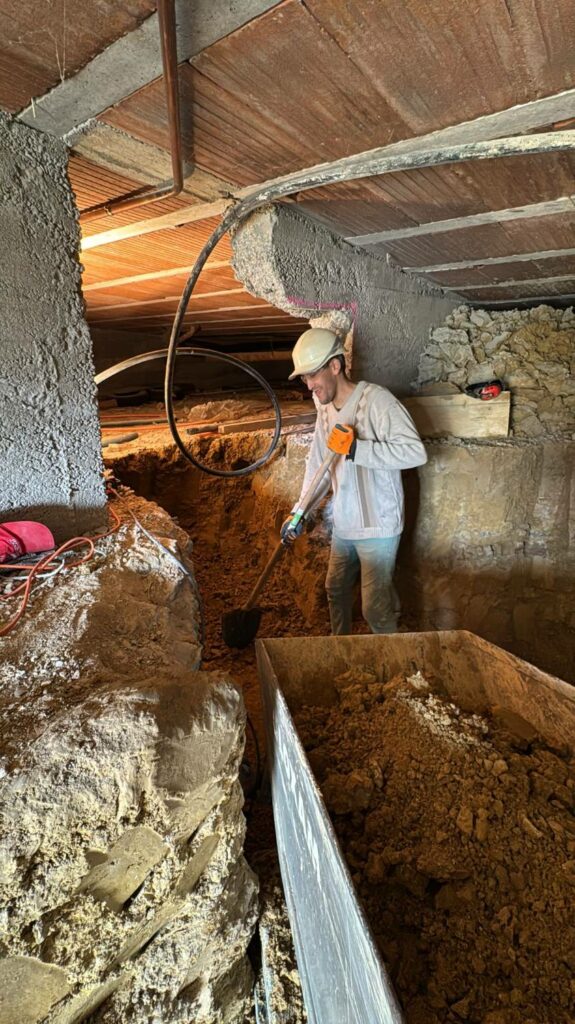

Le chantier présentait une contrainte majeure : une grande partie des fondations était accessible uniquement depuis le vide sanitaire. RSTS a réalisé 30 m³ de terrassement en galerie sous le bâtiment, avec coltinage et évacuation des déblais en espace très restreint. La foreuse a été mise en station en mode satellite pour atteindre les points de reprise sous le vide sanitaire, une technicité réservée aux chantiers les plus contraints.

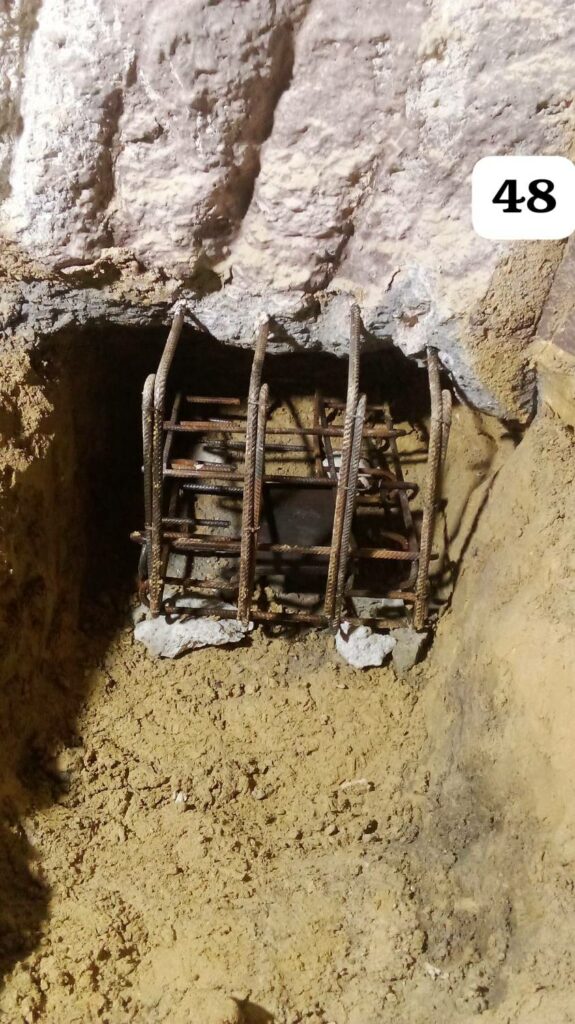

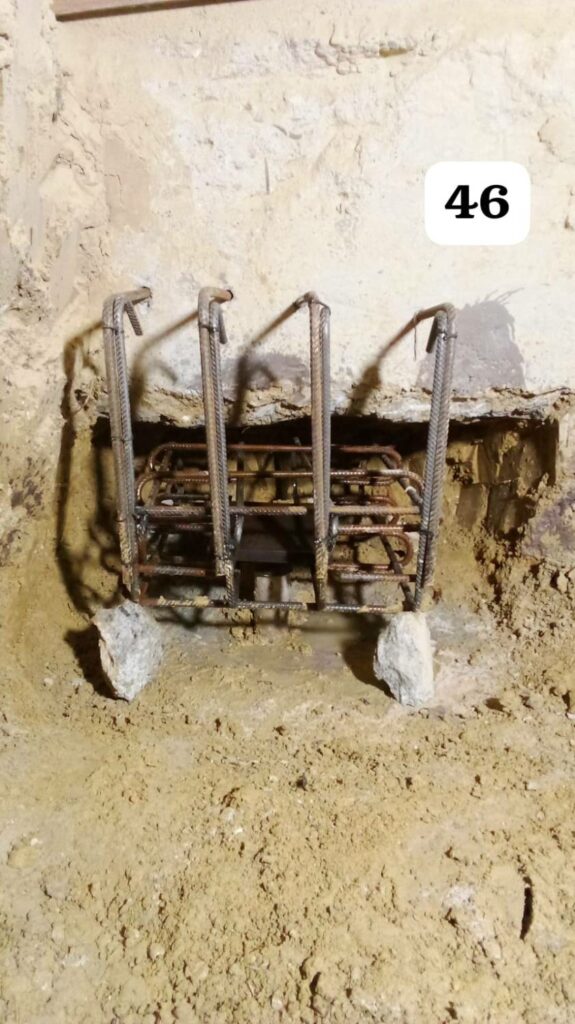

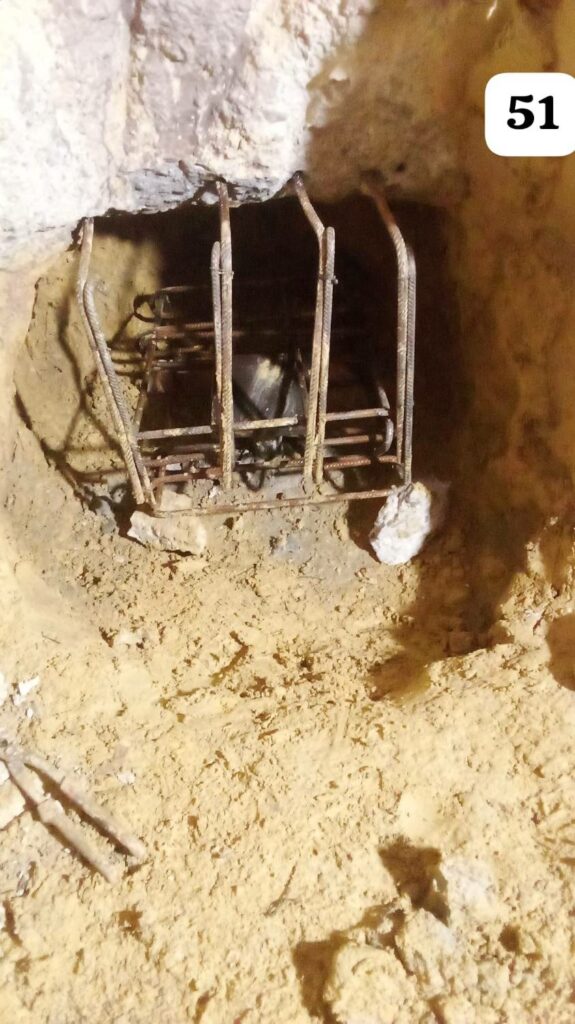

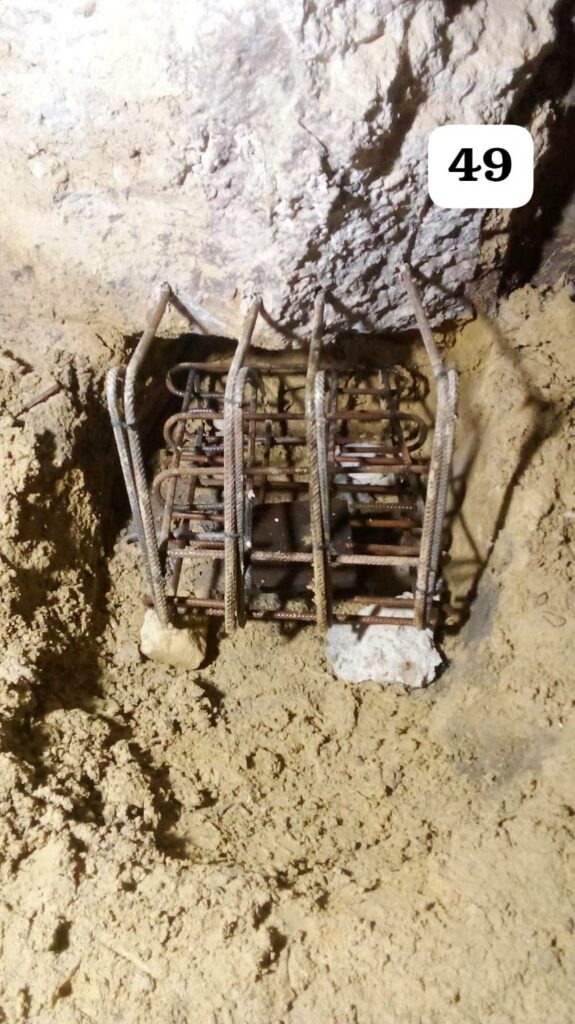

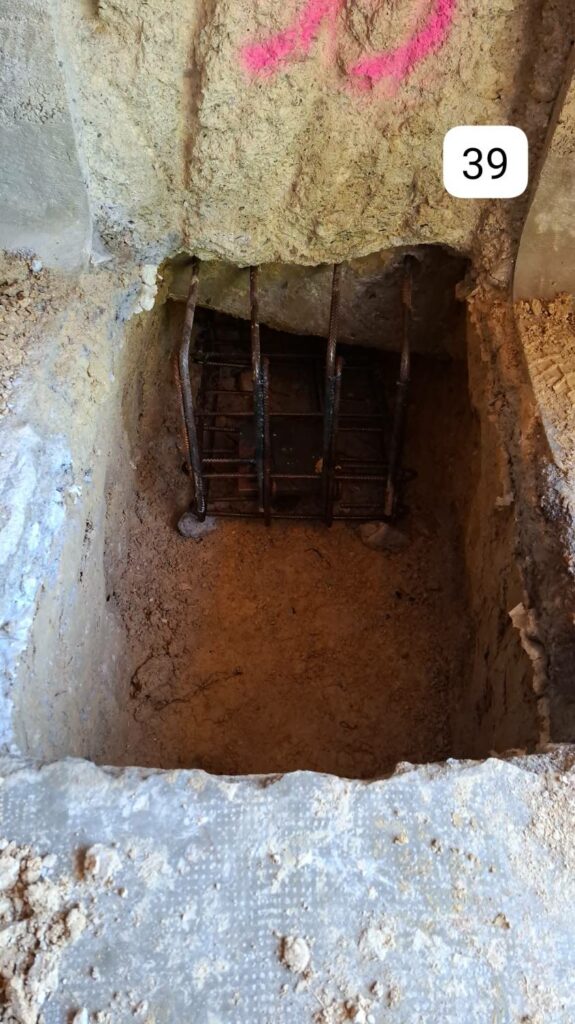

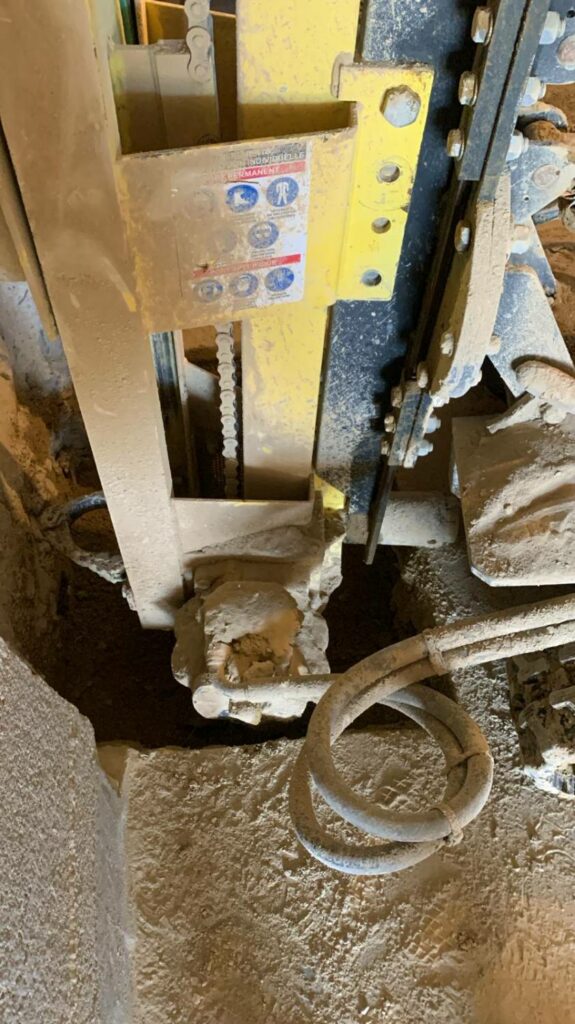

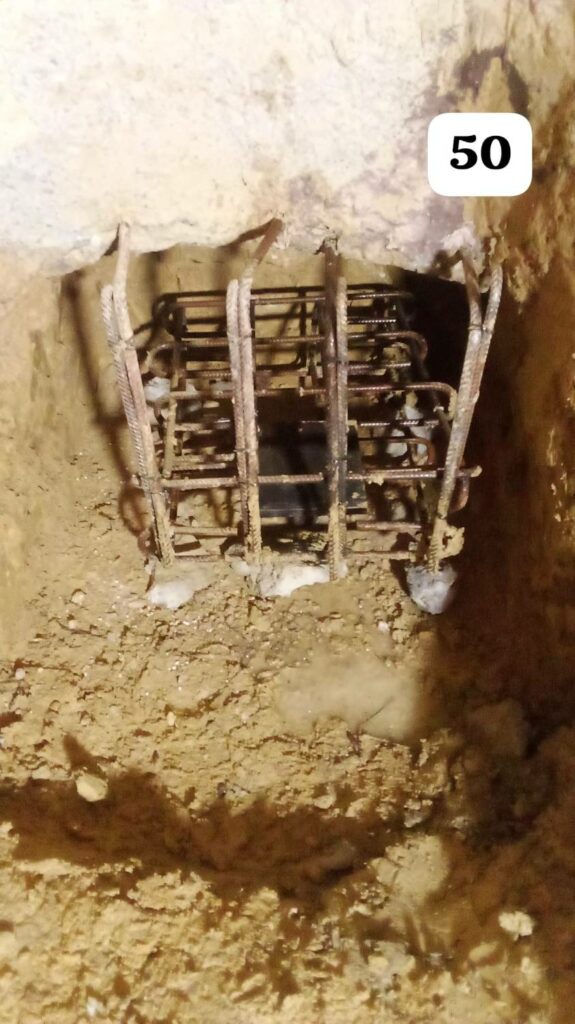

Au total, 56 micropieux de type II ont été forés à 140 mm de diamètre, avec une profondeur moyenne de 9 ml, et injectés au coulis dosé à 1 200 kg/m³. Chaque tête de pieu a été recépée et équipée d’une platine métallique de répartition. 56 massifs en béton armé ont ensuite été réalisés pour liaisonner les micropieux aux semelles de fondation existantes, avec ferraillage et bétonnage dosé à 350 kg/m³. Des longrines béton armé ont complété la reprise sur les zones de murs en parpaings à débord insuffisant.
En fin de chantier, les dallages démolis pour l’accès aux micropieux ont été restitués, les abords remis en état et le vide sanitaire remblayé.
Traitement des fissures extérieures

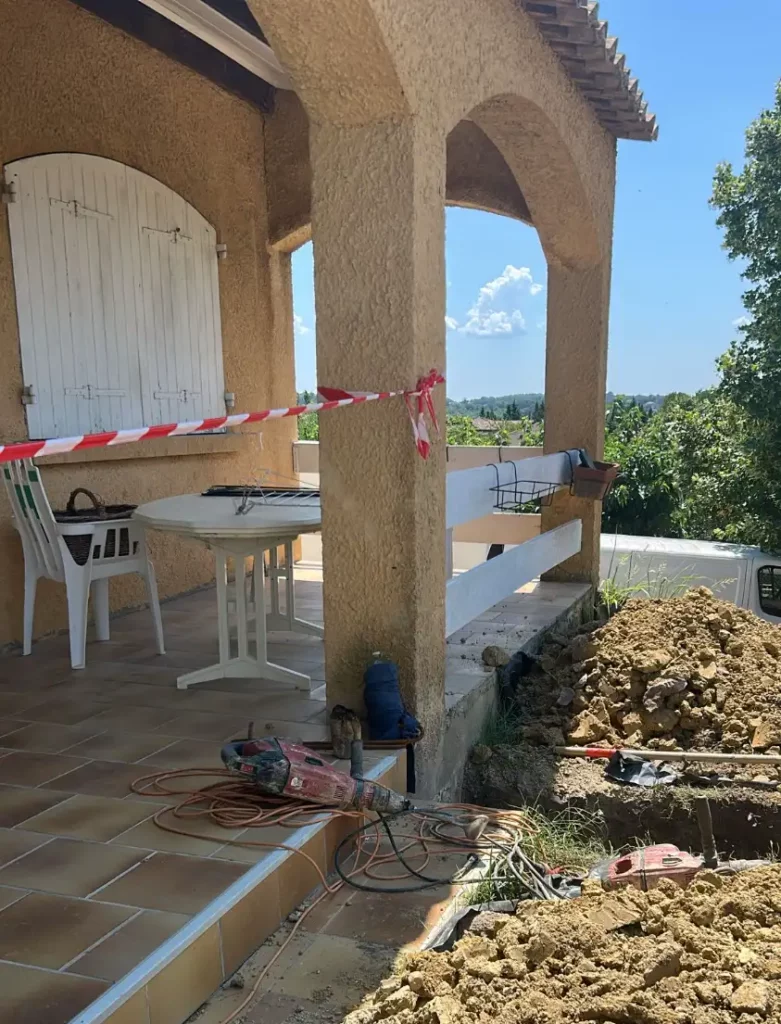

En complément de la reprise structurelle, les fissures affectant les façades ont été traitées : ouverture, nettoyage, mise en place d’agrafes scellées et rebouchage au mortier compensé.
Phase 2
Une seconde phase dédiée à l’embellissement sera réalisée 12 à 18 mois après les travaux de confortement, pour confirmer la bonne stabilisation de l’ouvrage avant toute finition.
Galerie photos
